一、進度情況

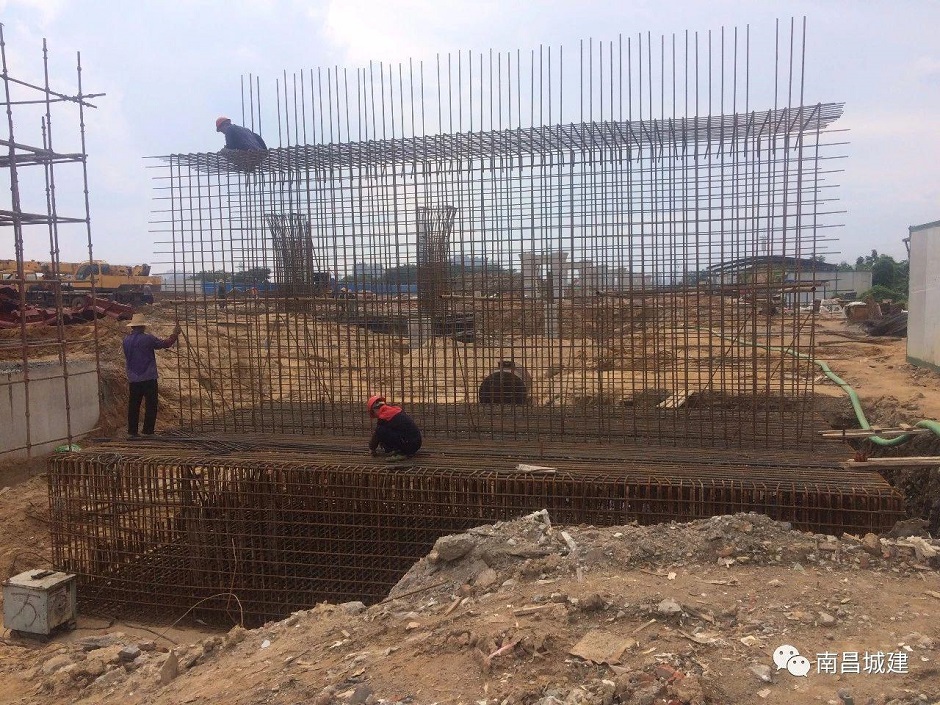

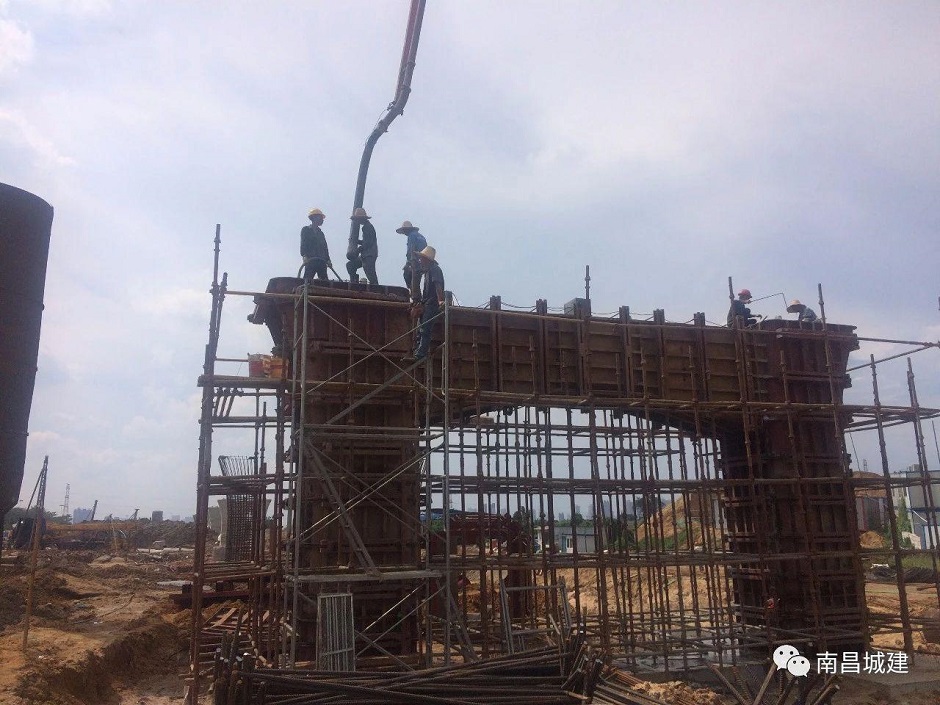

截止日前:橋梁工程累計完成171根樁(其中主線橋145根,輔道橋16根),累計完成承臺16個,墩柱13個;排水工程完成雨水管340m,雨水箱涵完成100m,電力管廊試驗段開挖完成80m;道路工程完成導改路面300m,擋土墻完成200m。
二、質量、安全情況
1、安全檢查、隱患排查及治理情況
(1)檢查基坑邊及泥漿池邊的安全標識是否完善,并設置于醒目位置;(2)對現場有墜落物處不戴安全帽,高空作業不系安全帶,赤腳或穿拖鞋等違規行為進行查處并教育;(3)對施工住房、工棚的供電線路進行隱患排查;④檢查工棚、住房等消防設施是否完善有效。
2、環水保情況
(1)對施工現場的生活和施工垃圾集中處理;(2)對施工現場道路進行定時灑水;(3)施工現場污水進行沉淀并回收利用,用來沖洗車輛;(4)對所排查的圍擋、象湖1#閘綠化帶內垃圾及施工區域內的垃圾進行清掃。
3、本次質量工作評述
本次主要質量控制工作如下:(1)砂回填承臺、溝槽采用中粗砂,級配良好并且含泥量<5%的;(2)鋼筋彎鉤及搭接長度嚴格按照圖紙要求制作;(3)承臺、墩柱及箱涵澆筑過程中抓好模板拼接工作,并按規定分層振搗,避免跑模、漏漿或蜂窩、麻面嚴重。
三、下一步計劃安排
1、抓緊主線左幅橋梁工程施工進度;
2、抓緊雨水箱涵施工及回填工作。
