一、進度情況
昌南大道快速路改造工程離主線10月底通車還剩4個月,各項工作正緊鑼密鼓的布置當中,截止日前:主線橋樁192根已經全部完成,主線承臺46個已經完成45個,墩柱46個已完成44個;主線箱梁12聯已經完成6聯。雨水箱涵540m已經全部完成,電力隧道934.5m已經完成664.5m。
二、現場施工情況

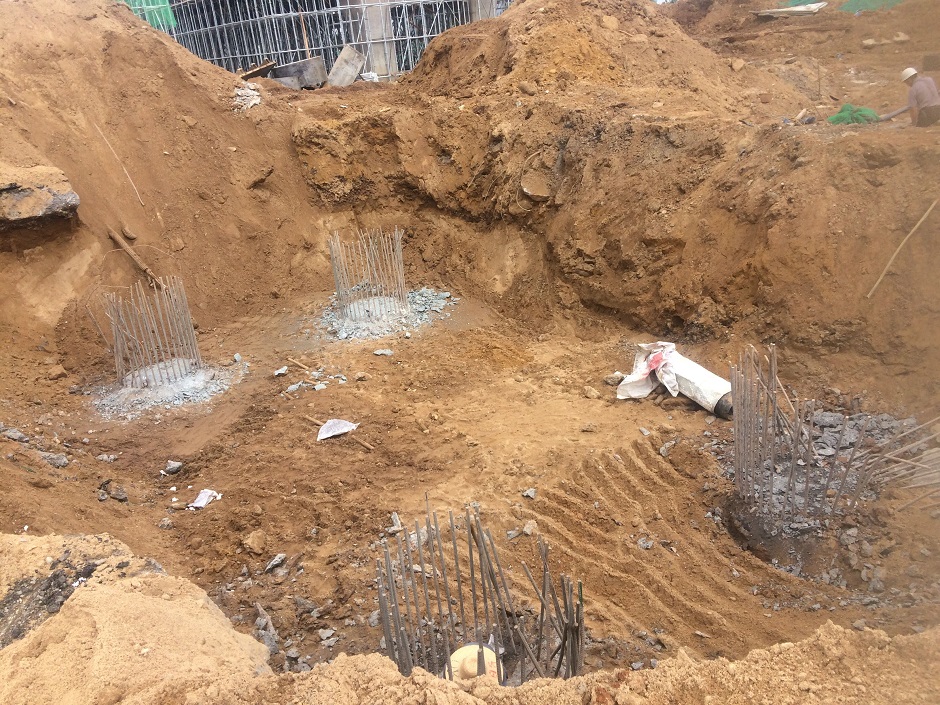

1、主線右幅第一聯最后一個墩柱澆筑完成,主線最后一個承臺開挖完成。


2、主線左幅第一聯腹板開始張拉,左幅第二聯門洞及限高架基礎澆筑完成。


3、1#輔道橋兩側防撞墻基本完成,主線防撞墻鋼筋綁扎90米。


4、主線右幅第三聯底腹板鋼筋及模板安裝于5月23日驗收通過,等待混凝土澆筑;第四聯底腹板鋼筋綁扎基本完成。


5、主線右幅第五聯底腹板模板開始安裝,右幅第六聯箱室內支架及模板拆除完成。
